Наши проекты

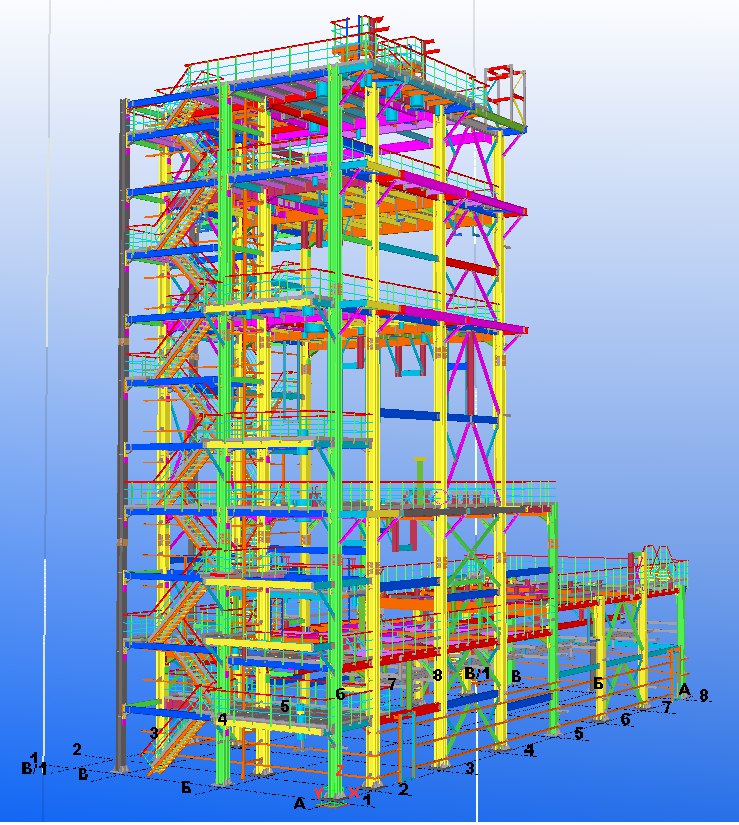

Разработка КМД для стального каркаса административно-бытового корпуса. Общая масса разрабатываемой конструкции - 700 тонн.
В рамках проекта предусмотрено создание более 101 сборочной единицы и более 354 деталей. Для выполнения этой задачи был разработан комплект чертежей КМД, который включает в себя подробные чертежи и спецификации, определяющие размеры, форму, сварные соединения, отверстия и другие технические детали каждой детали металлической конструкции.
Особенность проекта - короткий срок выполнения чертежей КМД, который составляет всего 1 неделю. Этот сжатый срок был достигнут благодаря применению параметризованных узлов в базе компонентов Tekla Structures. Параметризация позволяет создавать универсальные компоненты, которые могут быть легко адаптированы для различных конструкций, что существенно сокращает время на разработку чертежей и повышает эффективность процесса.
Проект КМД для газоходов Новочеркасской ГРЭС. Общая масса разрабатываемой конструкции - 80 тонн.
В рамках проекта создано 200 сборочных единиц и более 300 деталей. Для выполнения задач производства был разработан комплект чертежей КМД, который включает в себя подробные чертежи и спецификации, определяющие размеры, форму, сварные соединения, отверстия и другие технические характеристики каждой детали металлической конструкции.
Срок выполнения проекта - 2 недели. В течение этого времени команда специалистов, включающая инженеров и проектировщиков, проводила моделирование и разработку чертежей металлической конструкции с учетом технических требований и особенностей Новочеркасской ГРЭС.
Проект металлической конструкции трубопроводов системы обеспыливания Лебединского ГОК. Общая масса - 40 тонн.
Создано 200 сборочных единиц и более 500 деталей. Был разработан комплект чертежей КМД, который включает в себя подробные чертежи и спецификации каждой детали конструкции. Особенность проекта - наличие множества вариантов переходных патрубков, что требует тщательного проектирования и учета всех технических требований.
В процессе разработки использовались программные средства Tekla и Компас 3D. Модель конструкции была создана в Tekla, что позволило визуализировать и анализировать конструкцию в трехмерном пространстве. Развертки деталей были выполнены в Компас 3D, что обеспечило точность и гибкость в процессе проектирования.
Срок выполнения проекта - 3 недели. За это время команда наших инженеров и проектировщиков смоделировала и разработала комплект чертежей КМД для Лебединского горно-обогатительного комбината, учитывая все технические требования и особенности трубопроводов системы обеспыливания.

Пример проекта КМД для эстакады нефтепровода ЛУКОЙЛ-Волгограднефтепереработка. Общая масса разрабатываемой конструкции - 370 тонн.
Разработано 900 сборочных единиц и более 1500 деталей. В ходе разработки проекта в ревизиях 1-5 вносились изменения, связанные с отметками площадок, сечениями элементов и расположением элементов на планах.
Срок выполнения в каждой ревизии составляет 4 недели. Общий срок выполнения проекта - 8 недель. Выпуск чертежей КМД в ревизиях 1-5 по изменениям проекта выполнялся в процессе производства и монтажа. Это позволяло оперативно вносить необходимые изменения и обеспечивать соответствие конструкции требованиям проекта.
В ходе разработки проекта были соблюдены сроки, учтены изменения и проявлена гибкость в выполнении чертежей КМД. Наша команда специалистов тщательно контролирует процесс работы и гарантирует успешную реализацию любого проекта.
Проект КМД для эстакады нефтепроводов МНПЗ. Общая масса разрабатываемой конструкции - 1200 тонн.
В рамках проекта разработаны 2500 сборочных единиц и более 3500 деталей.
В ходе разработки проекта произошли 3 изменения в проекте КМ, связанные с отметками, сечениями, конструктивом и переносом второстепенных элементов.
Срок выполнения проекта в каждой ревизии - 12 недель. Общий срок выполнения проекта, включая все ревизии, составляет 24 недели.
Выпуск чертежей КМД в ревизиях 1-3 по изменениям проекта выполнялся в процессе производства и монтажа. Это позволило оперативно вносить необходимые изменения и обеспечивать соответствие конструкции требованиям Московского нефтеперерабатывающего завода Газпромнефть.
Мы осуществляем проектирование всех типов конструкций, включая проекты металлических конструкций для производственных зданий, инженерных систем, складов, цехов и других сооружений. Наш опыт и знания позволяют нам создавать надежные и эффективные решения, соответствующие вашим потребностям и требованиям проекта.
Наша компания специализируется на разработке проектов КМД любой сложности. Мы предлагаем полный спектр
услуг, включая разработку проектов КМ и КЖ с учетом потребностей реального производства.
В нашем портфолио вы найдете множество успешно завершенных примеров проектов КМД, которые демонстрируют
нашу экспертизу и профессионализм. Мы гордимся каждым проектом, который мы реализуем, и стремимся к
постоянному совершенствованию нашей работы.
Если вы ищете надежного партнера для разработки проектов КМ и КМД, обратитесь к нам. Мы гарантируем качество, точность и своевременное выполнение каждого проекта. Наша команда готова приступить к работе и превратить ваши идеи в реальность.
Свяжитесь с нами, чтобы обсудить ваши потребности в проекте и начать сотрудничество с Astomi Steel Detailing. Мы с нетерпением ждем возможности сотрудничества с вами и создания вместе выдающихся проектов КМ и КМД.
